世界首台(套)500兆瓦高水头冲击式机组定子吊装就位
◆ ◆ ◆ ◆ ◆
扎拉水电站位于西藏自治区昌都市左贡县与林芝市察隅县交界处,是国家“十五五”规划重点建设的国家清洁能源基地——藏东南(玉察)水风光一体化清洁能源基地重点电源项目之一,也是国资委重点领域关键核心技术攻关示范项目,并入选国家能源局能源领域首台(套)重大技术装备项目。

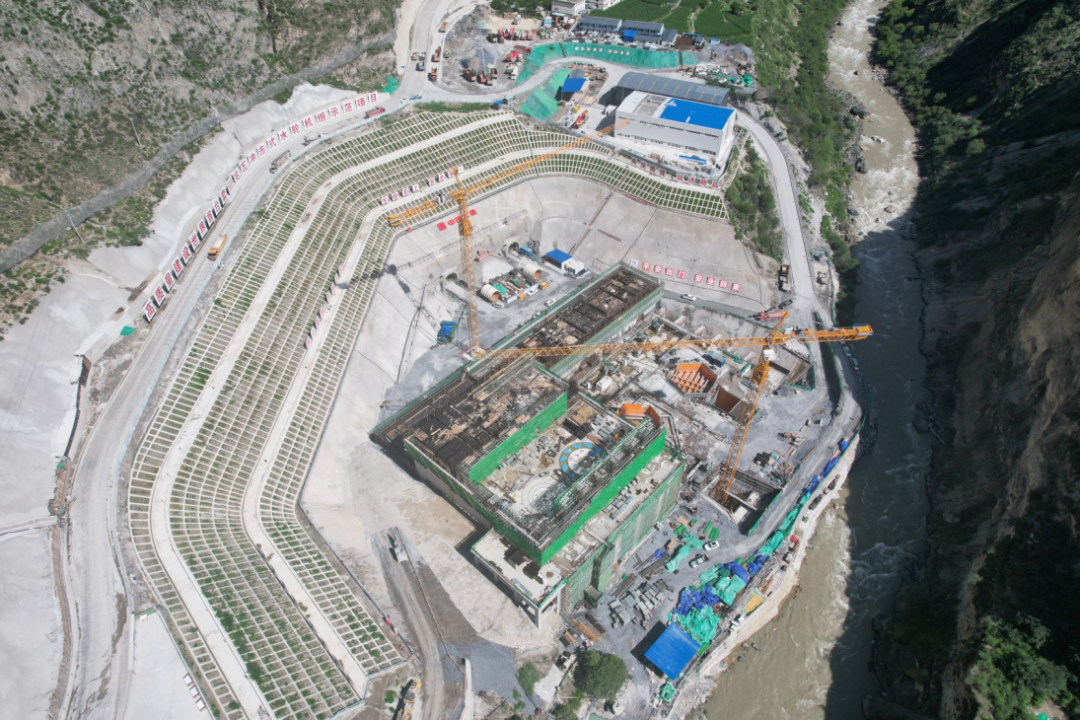

项目装机容量101.5万千瓦,采用引水式开发,安装两台全国产化500兆瓦高水头冲击式机组。中国电建所属水电四局、水电七局承担首部枢纽工程和引水发电系统。
本次吊装的定子是机组的核心部件,吊装前已在安装间完成机座组装和定子铁芯叠装。其中,定子铁芯由22万余张0.5毫米厚的硅钢片精细叠装而成。定子外径达12.31米、整体起吊重量约515吨。

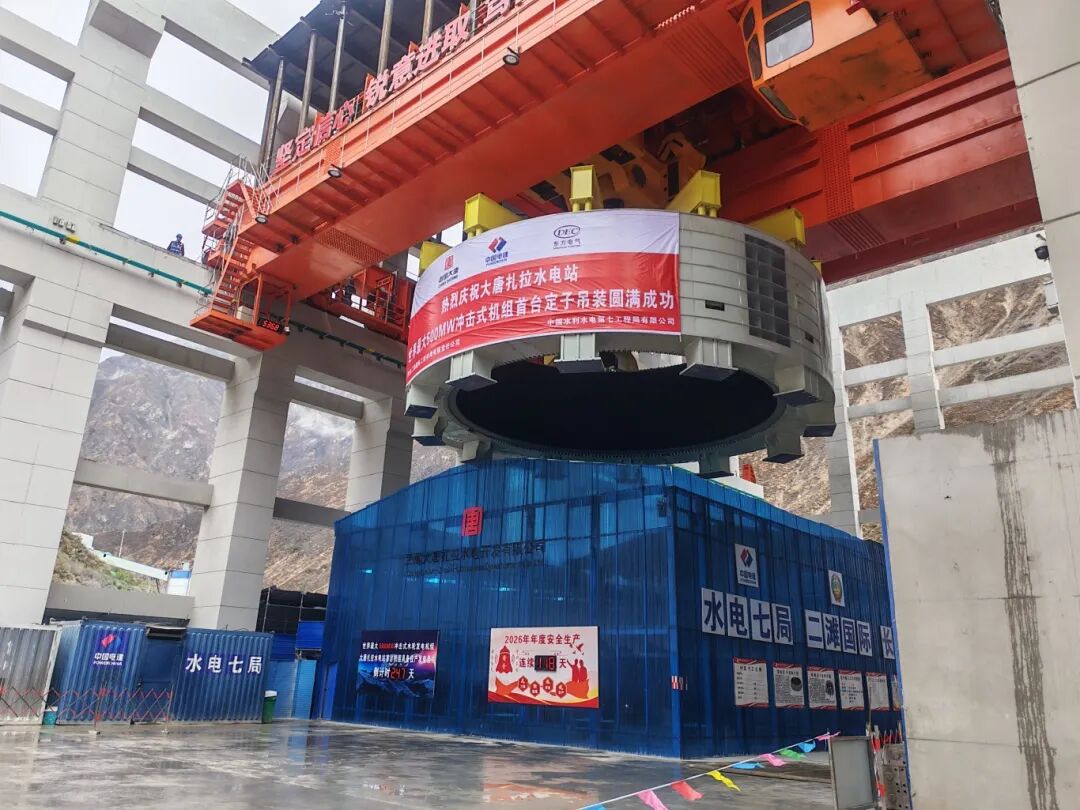

“巨无霸”定子在高原环境下整体起吊,对起重设备的稳定性、微动性以及现场团队作业能力要求极高。吊装过程中,项目部严格执行“双确认”制度,定子中心偏差、水平度等均控制在毫米级以内,保证首台机组定子吊装顺利完成。

电站建成投产后,将拥有全球单机容量最大的冲击式水轮发电机组,年均发电量可达39.46亿千瓦时,每年可节约标准煤约130万吨,减少二氧化碳排放约342万吨。将有力推动西藏清洁能源规模化开发、优化区域能源结构,对保障国家能源安全、支撑我国“双碳”目标实现具有重大战略意义。
中国混凝土与水泥制品协会网站版权声明:
① 凡本网注明来源:中国混凝土与水泥制品协会、CCPA、CCPA各部门以及各分支机构的所有文字、图片和音视频稿件,版权均为本站独家所有,任何媒体、网站或个人在转载使用前必须经本网站同意并注明"来源:"中国混凝土与水泥制品协会(CCPA)"方可进行转载使用,违反者本网将依法追究其法律责任。
②本网转载并注明其他来源的稿件,是本着为读者传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。 其他媒体、网站或个人从本网转载使用的,请注明原文来源地址。如若产生纠纷,本网不承担其法律责任。
③ 如本网转载稿件涉及版权等问题,请作者一周内来电或来函联系。
您可能感兴趣的文章
更多>>- 世界首台,西藏首座百万级水电项目迎新进展2025-08-04
- 在悬崖上修高速是什么感觉?九绵高速桂溪大桥进入上部结构施工2022-03-28
- 海太长江隧道工程69米超深地下连续墙混凝土顺利浇筑2022-12-30
- 重庆市规模最大的水源泵站取水头部顺利吊装下水2024-03-02
- 国内首次应用!沿江高铁湖北段控制性工程合拢2024-03-19
- 这座长江大桥年内建成通车!2024-03-26
